إدارة تكاليف المشروع بفعالية: ضمان نجاح المشروع ضمن الميزانية

استمع للمقال
النص المسموع ناتج عن نظام آلي
0% --:-- / --:--

التحكم في تكاليف المشروع: استراتيجيات متقدمة وصيغ عملية لضمان النجاح المالي

في عالم إدارة المشاريع المحترفة (PMP/PMO)، تُعد إدارة تكاليف المشروع الركيزة الأساسية التي تفصل بين النجاح الباهر والفشل المكلف. فالسيطرة على الميزانية لا تعني مجرد تقليل النفقات، بل هي فن وعلم تحقيق أقصى قيمة ممكنة من كل ريال يتم إنفاقه، مع ضمان تسليم المشروع في الوقت المحدد وبالجودة المتوقعة.

يواجه مديرو المشاريع تحديات مستمرة في موازنة المتطلبات المتزايدة مع الموارد المحدودة. من خلال هذا الدليل الشامل، لن نعرض فقط النظريات، بل سنغوص في استراتيجيات عملية وقابلة للتطبيق، مدعومة بأمثلة واقعية وأدوات قياس دقيقة مثل إدارة القيمة المكتسبة (EVM)، لتمكينك من التحول من مراقب للتكاليف إلى محقق للقيمة المالية.

التحكم في تكاليف المشروع: استراتيجيات متقدمة وصيغ عملية لضمان النجاح المالي

سنتعرف معًا على تصنيفات التكاليف، ونفكك رموز المؤشرات الأدائية الرئيسية مثل CPI و SPI، ونتعلم كيفية توقع التكاليف النهائية بدقة باستخدام صيغ EAC و TCPI. استعد لاكتساب أدوات قوية ستغير طريقة إدارتك لأي مشروع قادم.


فهم مكونات تكاليف المشروع: الأساس الذي يُبنى عليه التحكم

قبل الشروع في أي استراتيجية للتحكم في التكاليف، يجب أولاً فهم طبيعة النفقات التي ستتعامل معها. التكاليف ليست كتلة واحدة، بل هي عالم من العناصر التي يمكن تصنيفها ومراقبتها بشكل منفصل. هذا الفهم هو البوصلة التي ترشد قراراتك المالية طوال دورة حياة المشروع.

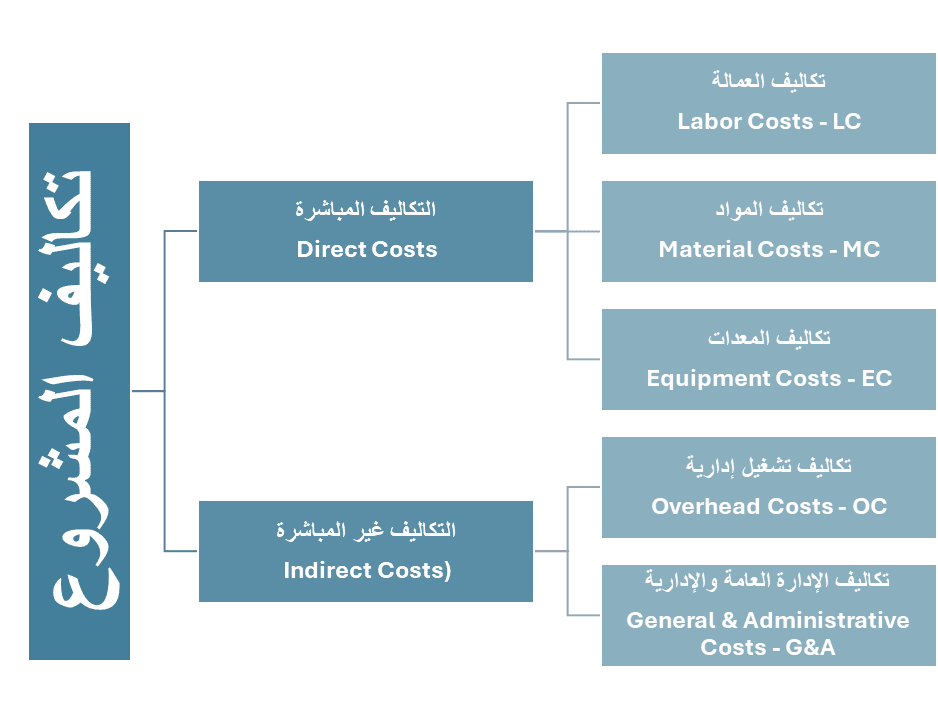

رسم بياني يوضح أنواع تكاليف المشروع المباشرة وغير المباشرة وأمثلة عليها

الشكل 1: تصنيف شامل لتكاليف المشروع إلى تكاليف مباشرة (مواد، عمالة، معدات) وتكاليف غير مباشرة (إدارية، عمومية).

1. التكاليف المباشرة (Direct Costs): النفقات المرتبطة مباشرة بالنشاط

هي التكاليف التي يمكن تتبعها وتعيينها مباشرة إلى بند عمل أو حزمة عمل محددة في المشروع. تعتبر حجر الزاوية في تقدير تكاليف المشروع الأولي.

  • تكاليف العمالة (Labor Costs - LC): تحسب بناءً على معدل الأجر لكل ساعة أو يوم مضروبًا في إجمالي ساعات العمل المتوقعة. مثال: تكلفة مهندس معماري لمدة 100 ساعة عمل بمعدل 200 ريال/ساعة = 20,000 ريال.
  • تكاليف المواد (Material Costs - MC): تُحدد بكمية المواد المطلوبة مضروبة في سعر الوحدة، مع ضرورة إضافة هامش مناسب للنفايات والتلف. معادلة: MC = الكمية × سعر الوحدة.
  • تكاليف المعدات (Equipment Costs - EC): تشمل إيجار أو استهلاك المعدات، وتكاليف الوقود/الطاقة، والصيانة الدورية، وتأمين التشغيل.
نصيحة عملية: أنشئ كتالوجًا أو قاعدة بيانات لأسعار الوحدات (للمواد والخدمات) يتم تحديثها دوريًا. هذا سيقلل بشكل كبير من الوقت والجهد المبذول في تقدير تكاليف المشروع ويحسن دقة الميزانيات التقديرية.

2. التكاليف غير المباشرة (Indirect Costs): النفقات الخفية التي يجب ألا تغيب عن بالك

هي التكاليف التي لا يمكن ربطها مباشرة بنشاط محدد ولكنها ضرورية لدعم بيئة عمل المشروع ككل. إهمالها يؤدي إلى عجز غير متوقع في ميزانية المشروع.

  • تكاليف التحميل/الإدارة (Overhead Costs - OC): تغطي النفقات العامة للمكتب أو الموقع مثل الكهرباء، المياه، الإنترنت، والإيجار. غالبًا ما يتم توزيعها على المشاريع بنسبة مئوية.
  • التكاليف العمومية والإدارية (General & Administrative Costs - G&A): تشمل رواتب الإدارة العليا غير المباشرة، تكاليف التدريب المؤسسي، اشتراكات البرمجيات الإدارية، والتأمينات العامة.
جدول مقارنة بين التكاليف المباشرة وغير المباشرة في المشاريع
المعيار التكاليف المباشرة التكاليف غير المباشرة
سهولة التتبع سهل التتبع وتعيينه لنشاط محدد. صعب التتبع ويتم توزيعه على عدة مشاريع/أنشطة.
علاقته بحجم العمل يتغير بشكل متناسب مع حجم العمل في المشروع. ثابت نسبيًا ولا يتغير بشكل كبير مع حجم المشروع.
أمثلة أجور عمال البناء، شراء الأسمنت، إيجار الرافعة. راتب مدير المكتب، فواتير الكهرباء العامة، تأمين المقر.
أسلوب التحكم التحكم الدقيق عبر مراقبة معدلات الإنتاج والهدر. التحكم عبر كفاءة استغلال الموارد المشتركة وخفض الهدر العام.

إدارة القيمة المكتسبة (EVM): نظام الإنذار المبكر لمشروعك المالي

تُعتبر إدارة القيمة المكتسبة (Earned Value Management - EVM) من أقوى منهجيات التحكم في تكاليف المشروع وأكثرها منهجية. فهي لا تخبرك فقط بما أنفقته، ولكن بما كان يجب أن تنفقه مقابل ما أنجزته فعليًا. تعتمد على ثلاث قيم أساسية:

جدول يشرح القيم الأساسية والمصطلحات الرئيسية في منهجية إدارة القيمة المكتسبة (EVM)
المصطلح (الاختصار) الوصف المعادلة / الشرح
القيمة المخططة (PV) أو تكاليف الميزانية للعمل المجدول (BCWS) قيمة العمل الذي كان مخططًا إنجازه وفقًا للجدول الزمني الأساسي، معبرًا عنها بالمبلغ المالي المخصص لذلك العمل. PV = النسبة المئوية المخططة للإنجاز × الميزانية عند الانتهاء (BAC).
القيمة المكتسبة (EV) أو تكاليف الميزانية للعمل المنفذ (BCWP) قيمة العمل الذي تم إنجازه فعليًا، معبرًا عنها بالمبلغ المالي المخصص لذلك العمل في الميزانية الأساسية. EV = النسبة المئوية الفعلية للإنجاز × الميزانية عند الانتهاء (BAC).
التكلفة الفعلية (AC) أو التكاليف الفعلية للعمل المنفذ (ACWP) إجمالي التكاليف التي تم إنفاقها فعليًا لإنجاز العمل خلال فترة زمنية محددة. هو مجموع النفقات الفعلية المسجلة. لا يوجد معادلة حسابية، بل هي قياس مباشر.
الميزانية عند الانتهاء (BAC) إجمالي الميزانية المعتمدة للمشروع، بما في ذلك جميع الاحتياطيات المعتمدة للتكاليف. تمثل الأساس الذي تقاس به جميع الانحرافات.
مثال تطبيقي: لنفترض أن مشروعًا قيمته الإجمالية (BAC) = 500,000 ريال، والمخطط إنجاز 30% منه بحلول تاريخ المراجعة. إذا تم إنجاز 25% فقط من العمل، وبلغت التكاليف الفعلية 150,000 ريال، فإن:
PV = 30% × 500,000 = 150,000 ريال.
EV = 25% × 500,000 = 125,000 ريال.
AC = 150,000 ريال.
هنا نرى أن المشروع أنفق أكثر (AC) مما خطط (PV) بينما أنجز أقل (EV مقارنة بـ PV). EVM ستعطينا مؤشرات دقيقة لهذا الأداء.

المؤشرات الأدائية والانحرافات: قراءة نبض المشروع المالي والزمني

من خلال المقارنة بين PV و EV و AC، يمكننا حساب مؤشرات أداء قوية تقدم رؤى لا تقدر بثمن حول صحة المشروع.

1. مؤشرات الأداء الأساسية

  • انحراف التكلفة (Cost Variance - CV): يقيس الفرق بين القيمة التي أنجزتها والقيمة التي أنفقتها لتحقيقها.
    الصيغة: CV = EV - AC
    التفسير: إذا كان CV موجبًا (EV > AC) فهذا يعني أنك أنجزت عملاً بقيمة أكبر مما أنفقته (أداء جيد). إذا كان سالبًا (EV < AC) فهذا يعني أنك أنفقت أكثر من قيمة ما أنجزته (مشكلة).
  • مؤشر أداء التكاليف (Cost Performance Index - CPI): يقيس كفاءة الإنفاق. وهو المؤشر الأهم في إدارة تكاليف المشروع.
    الصيغة: CPI = EV / AC
    التفسير: CPI = 1 يعني أنك تنفق حسب المخطط. CPI > 1 يعني أنك تنفق بكفاءة أعلى من المتوقع (أقل من الميزانية). CPI < 1 يعني أنك تنفق بكفاءة أقل من المتوقع (أكثر من الميزانية).
  • انحراف الجدول (Schedule Variance - SV): يقيس الفرق بين ما أنجزته وما كان مخططًا لإنجازه من حيث القيمة.
    الصيغة: SV = EV - PV
  • مؤشر أداء الجدول (Schedule Performance Index - SPI): يقيس كفاءة الالتزام بالجدول الزمني.
    الصيغة: SPI = EV / PV
    التفسير: تفسيره مشابه لـ CPI. SPI > 1 يعني أنك تقدم أسرع من المخطط، و SPI < 1 يعني أنك تتأخر عن الجدول.
دليل تفسير قيم مؤشرات أداء التكاليف والجدول (CPI و SPI)
قيمة المؤشر تفسير أداء التكاليف (CPI) تفسير أداء الجدول (SPI) الإجراء المقترح
> 1.0 تكاليف أقل من المخطط (تحت الميزانية). متقدّم على الجدول الزمني. استمر في الأداء الحالي، وافحص جودة المخرجات.
= 1.0 تكاليف مطابقة للمخطط تمامًا. مطابق للجدول الزمني تمامًا. حافظ على الأداء وراقب أي تغييرات.
0.9 - 1.0 انحراف طفيف عن الميزانية (تحت السيطرة). تأخر طفيف عن الجدول. مراقبة دقيقة، واتخاذ إجراءات تصحيحية بسيطة.
< 0.9 انحراف كبير عن الميزانية (خطر). تأخر كبير عن الجدول (خطر). إجراء تحليل جذري للأسباب ووخطة تصحيحية عاجلة.

التنبؤ بالمستقبل: تقدير التكاليف النهائية والأداء المطلوب

لا تكتفي إدارة القيمة المكتسبة بتشخيص الحاضر، بل تمنحك القدرة على التنبؤ بالمستقبل. هذا هو جوهر التحكم الاستباقي في تكاليف المشروع.

1. تقدير التكلفة عند الانتهاء (Estimate at Completion - EAC)

هو التوقع الأكثر واقعية للتكلفة الإجمالية للمشروع في نهايته، بناءً على الأداء الحالي. هناك عدة طرق لحسابه حسب طبيعة المشكلة:

  • الافتراض 1: سيستمر الأداء الحالي كما هو. (الأكثر شيوعًا)
    الصيغة: EAC = BAC / CPI
    هذه الصيغة تعطي تقديرًا واقعيًا إذا كان السبب في الانحراف سيستمر. إذا كان CPI=0.8 وBAC=500,000، فـ EAC = 500,000 / 0.8 = 625,000 ريال.
  • الافتراض 2: سيتم إنجاز العمل المتبقي حسب المخطط الأصلي. (للانحرافات المؤقتة)
    الصيغة: EAC = AC + (BAC - EV)
    هنا نفترض أن الأداء سيعود إلى المستوى المخطط له من الآن فصاعدًا. EAC = التكاليف الفعلية + قيمة العمل المتبقي حسب المخطط.
  • الافتراض 3: سيستمر الأداء الحالي مع مراعاة تأخر الجدول.
    الصيغة: EAC = AC + [(BAC - EV) / (CPI × SPI)]
    تستخدم عندما يكون هناك خلل في كل من التكلفة والجدول ويؤثران على بعضهما.

2. مؤشر الأداء للمتبقي (To-Complete Performance Index - TCPI)

هو المؤشر الأكثر تحفيزًا! فهو يخبرك بمستوى الكفاءة المطلوبة في العمل المتبقي من المشروع لتحقيق هدف مالي معين (عادة الميزانية الأصلية BAC أو ميزانية معدلة EAC).

الصيغة لتحقيق الميزانية الأصلية (BAC):

TCPI = (BAC - EV) / (BAC - AC)

تفسير النتيجة: إذا كان TCPI = 1.2، فهذا يعني أنك تحتاج إلى العمل بكفاءة أعلى بنسبة 20% مما كان مخططًا في العمل المتبقي لتعويض العجز وتحقيق الميزانية الأصلية. إذا كان الرقم مرتفعًا جدًا (مثل 1.5)، فقد يكون تحقيق الهدف غير واقعي، ويجب مراجعة الميزانية (EAC).

3. الانحراف عند الانتهاء (Variance at Completion - VAC)

تنبؤ بسيط ومباشر يخبرك بمدى تجاوز الميزانية أو توفيرها في نهاية المشروع.

الصيغة: VAC = BAC - EAC

إذا كانت النتيجة موجبة، فالمشروع متوقع أن ينهي بتكلفة أقل من الميزانية (توفير). إذا كانت سالبة، فالمشروع متوقع أن يتجاوز الميزانية (عجز).


📥 تحميل العرض التقديمي – التحكم في تكاليف المشروع وإدارة القيمة المكتسبة (EVM)

يقدّم هذا العرض التقديمي شرحًا احترافيًا ومتكاملًا حول التحكم في تكاليف المشروع باستخدام إدارة القيمة المكتسبة (Earned Value Management – EVM)، مع توضيح مؤشرات الأداء CPI، SPI، EAC، TCPI وكيفية استخدامها لاتخاذ قرارات مالية دقيقة تحافظ على ربحية المشروع.

⬇️ تحميل العرض التقديمي (PDF)

🎥 شرح التحكم في تكاليف المشروع وإدارة القيمة المكتسبة (EVM)

في هذا الفيديو نشرح بشكل عملي ومبسط: التحكم في تكاليف المشروع باستخدام إدارة القيمة المكتسبة (Earned Value Management - EVM)، مع توضيح مؤشرات CPI، SPI، EAC، TCPI وكيفية استخدامها لاتخاذ قرارات مالية دقيقة تحافظ على ربحية المشروع.





📌 يكمّل هذا الفيديو الشرح التفصيلي داخل المقال، ويتضمن أمثلة تطبيقية تساعدك على فهم الانحرافات المالية ومؤشرات الأداء في المشاريع الاحترافية.


الأسئلة الشائعة حول إدارة وتكاليف المشروع

أجوبة مختصرة على أكثر الاستفسارات تداولاً من مديري المشاريع المحترفين (PMP) حول استراتيجيات التحكم في التكاليف.

الخطوة الأهم والأولى هي إنشاء خط أساس دقيق وواقعي للتكاليف (Cost Baseline). لا يمكنك التحكم في شيء لم تحدده وتقيسه أولاً. يتضمن ذلك عمل تقدير تفصيلي لجميع بنود العمل (WBS)، وتخصيص ميزانية لكل بند، مع تحديد احتياطيات طوارئ معقولة. بدون خط أساس واضح، ستكون جميع مقارنات الأداء والمؤشرات مثل CPI و CV عديمة المعنى. تذكر: "ما يمكن قياسه، يمكن إدارته".

CPI هو مؤشر تشخيصي يخبرك بمستوى الكفاءة التي عملت بها حتى تاريخه. فهو يعكس الأداء الماضي والحاضر. بينما TCPI هو مؤشر تنبؤي وتخطيطي يخبرك بمستوى الكفاءة المطلوبة في العمل المتبقي من المشروع لتحقيق هدف مستقبلي (مثل البقاء ضمن الميزانية الأصلية).

استخدام CPI: لتقييم صحة المشروع الحالية واتخاذ قرارات تصحيحية فورية.
استخدام TCPI: عند إعادة التخطيط للمستقبل، لتحديد إذا كان الهدف المالي لا يزال واقعيًا، أو إذا كنت بحاجة إلى طلب موارد إضافية أو مراجعة نطاق العمل.

نعم، يمكن التكيف معها، ولكن بنسب متفاوتة من التفصيل والصرامة. في المشاريع الكبيرة والمعقدة (البناء، التطوير التقني الضخم)، تطبق EVM بشكل كامل ومنهجي. في المشاريع الصغيرة، يمكن تبسيط الصيغ ومراقبة CPI و SPI بشكل دوري دون تعقيدات النظام الكامل. أما في المشاريع الرشيقة (Agile)، فيتم تكييف المبدأ: حيث يمكن اعتبار "النقاط القصوى المنجزة (Story Points Delivered)" بمثابة القيمة المكتسبة (EV)، وتكلفة السبريد (Sprint Cost) هي التكلفة الفعلية (AC). المبدأ واحد: مقارنة القيمة المنتجة بالتكلفة المنفقة، ولكن بإطار عمل مرن يناسب منهجية إدارة المشروع.

من أبرز الأخطاء الفادحة:

  1. التقدير التفاؤلي غير الواقعي: وضع ميزانية ضيقة جدًا لإرضاء الإدارة أو الفوز بعطاء، مما يؤدي إلى عجز حتمي.
  2. تجاهل تحديث التقديرات (EAC): التمسك بالميزانية الأصلية (BAC) كهدف مع وجود أدلة واضحة (CPI منخفض) على أنها لم تعد قابلة للتحقيق.
  3. غياب الاحتياطيات (Contingency Reserves): عدم تخصيص مبلغ للطوارئ والمخاطر المعروفة، مما يؤدي إلى طلبات تغيير مستمرة وتآكل الربحية.
  4. فصل مراقبة التكاليف عن الجدول: معالجة تجاوز الميزانية دون النظر إلى تأخر الجدول (SPI)، حيث أن المشاكل متشابكة غالبًا.
  5. عدم التواصل مع فريق المشروع: إبقاء البيانات المالية سرية عن قادة الفرق، مما يمنعهم من اتخاذ قرارات يومية موفرة للتكاليف.


الخاتمة: من الميزانية إلى القيمة

كما رأينا، فإن التحكم في تكاليف المشروع يتجاوز كونه عملية محاسبية روتينية. إنه نظام متكامل يبدأ بالتخطيط الدقيق، ويمر بالمراقبة المستمرة باستخدام أدوات قوية مثل إدارة القيمة المكتسبة (EVM) ومؤشراتها (CPI، SPI، TCPI)، وينتهي بالتنبؤ الاستباقي والتكيف مع المتغيرات (EAC، VAC).

الهدف النهائي ليس مجرد البقاء ضمن الميزانية، بل ضمان تحقيق أقصى قيمة ممكنة من الاستثمار المالي للمشروع. من خلال تطبيق الاستراتيجيات والصيغ العملية المذكورة، يمكنك تحويل التحدي المالي إلى فرصة لإثبات كفاءتك وقيادتك، وتسليم مشاريع ناجحة تجمع بين الجودة والوقت والكفاءة المالية.

ابدأ اليوم: خذ مشروعك الحالي، احسب قيم PV و EV و AC لهذا الشهر، وقم بتشخيص وضعه باستخدام CPI و SPI. هذه الخطوة البسيطة قد تكون بداية رحلة تحول كاملة في إدارتك المالية.
