استراتيجيات الاستجابة للمخاطر في إدارة المشاريع | دليل شامل

استراتيجيات الاستجابة للمخاطر: التعامل مع التهديدات والفرص في إدارة المشاريع

دليل عملي وفق معايير (PMBOK) ومعهد إدارة المشاريع (PMI)

المقدمة

يُعد إدارة المخاطر (Risk Management) عنصرًا حاسمًا في إدارة المشاريع (Project Management)، حيث تضمن التخفيف من التهديدات المحتملة وتعظيم الفرص. تساعد استراتيجيات الاستجابة الفعالة للمخاطر المنظمات على التعامل مع الشكوك، وتحسين صنع القرار، وتحقيق نجاح المشروع.

فهم المخاطر في إدارة المشاريع

تشير المخاطر (Risks) في إدارة المشاريع إلى حدث أو حالة غير مؤكدة، إذا وقعت، يمكن أن يكون لها تأثير إيجابي أو سلبي على أهداف المشروع مثل التكلفة (Cost)، والجدول الزمني (Schedule)، والنطاق (Scope)، أو الجودة (Quality).

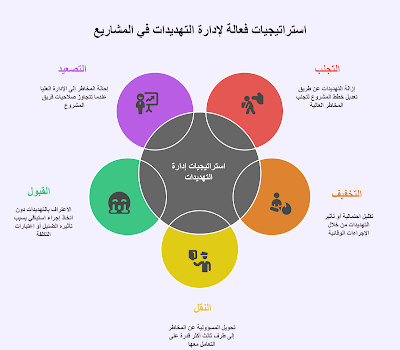

موازنة المخاطر السلبية والإيجابية في المشاريع

أنواع المخاطر

  1. التهديدات (المخاطر السلبية) (Threats/Negative Risks) – وهي مخاطر قد تضر بالمشروع عن طريق التسبب في تأخيرات، تجاوز التكاليف، مشاكل في الجودة، أو تعطيلات أخرى.
  2. الفرص (المخاطر الإيجابية) (Opportunities/Positive Risks) – وهي مخاطر، إذا تم استغلالها، يمكنها تحسين نتائج المشروع عن طريق تعزيز الكفاءة، تقليل التكاليف، أو زيادة الفوائد.

استراتيجيات التعامل مع التهديدات (المخاطر السلبية)

استراتيجيات التعامل مع التهديدات (المخاطر السلبية)

1. التجنب (Avoidance)

التعريف: يهدف تجنب المخاطر إلى إزالة التهديد تمامًا عن طريق تعديل خطط أو أنشطة المشروع.
متى تُستخدم:
  • عندما يكون للخطر احتمال مرتفع وتأثير شديد.
  • عندما تكون تكلفة التجنب مبررة نظرًا للتأثير المحتمل.
أمثلة تطبيقية:
  1. تتجنب شركة تعمل على تطوير برمجي استخدام تقنية جديدة غير مجربة لتلافي خطر الفشل التقني.
  2. يغير مشروع بناء موقع الإنشاء لتجنب المنطقة المعرضة للفيضانات، مما يقلل خطر الأضرار المرتبطة بالطقس.
  3. تقرر شركة عدم دخول سوق ذات ظروف سياسية غير مستقرة لتجنب عدم اليقين التنظيمي.

2. التخفيف (Mitigation)

التعريف: يقلل التخفيف من احتمالية أو تأثير التهديد من خلال تنفيذ إجراءات استباقية.
متى تُستخدم:
  • عندما يكون التجنب الكامل غير ممكن ولكن يمكن تقليل تأثير الخطر.
  • عندما توجد إجراءات وقائية فعالة من حيث التكلفة.
أمثلة تطبيقية:
  1. يقوم فريق تطوير البرمجيات بإجراء اختبارات إضافية ومراجعات للكود لمنع الثغرات الأمنية.
  2. تثبت شركة تصنيع أنظمة إطفاء الحريق للتخفيف من خطر الأضرار الناجمة عن الحرائق.
  3. ينفذ فريق المشروع برامج تدريبية لتقليل الأخطاء البشرية في العمليات.

3. النقل (Transfer)

التعريف: نقل المخاطر يعني تحويلها إلى طرف ثالث يتحمل المسؤولية.
متى تُستخدم:
  • عندما يكون طرف آخر أكثر قدرة على التعامل مع الخطر.
  • عندما تكون الحماية المالية مُفضلة.
أمثلة تطبيقية:
  1. تشتري شركة تأمينًا ضد الجرائم الإلكترونية لتغطية الخسائر المحتملة من انتهاكات البيانات.
  2. تقوم شركة بناء بتعيين مقاول متخصص في الأعمال الكهربائية لنقل المسؤولية عن المشاكل المحتملة في التوصيلات.
  3. تبرم شركة عقدًا بسعر ثابت مع مورد، مما يضمن تحمل المورد لأي تجاوزات في التكاليف بسبب تقلبات أسعار المواد.

4. القبول (Acceptance)

التعريف: قبول المخاطر يعني الاعتراف بها وعدم اتخاذ إجراء استباقي، إما بسبب التأثير الضئيل أو اعتبارات التكلفة والعائد.
متى تُستخدم:
  • عندما يكون تأثير الخطر ضئيلًا.
  • عندما لا يكون التخفيف أو النقل فعالاً من حيث التكلفة.
أمثلة تطبيقية:
  1. يقرر مدير المشروع أن بعض الأخطاء البرمجية الطفيفة في تطبيق غير حاسم قد تظل موجودة ويتم التعامل معها بعد الإطلاق إذا لزم الأمر.
  2. تواصل شركة تنفيذ حملة تسويقية رغم احتمال تقلب اهتمام المستهلكين.
  3. يستمر فريق البناء في العمل خلال موسم الأمطار، متقبلًا احتمال تأخيرات طفيفة بسبب الطقس دون اتخاذ احتياطات إضافية.

5. التصعيد (Escalation)

التعريف: تصعيد المخاطر يعني إحالتها إلى الإدارة العليا أو أصحاب المصلحة عندما تكون خارج نطاق سيطرة فريق المشروع.
متى تُستخدم:
  • عندما يتجاوز الخطر صلاحيات مدير المشروع.
  • عندما تكون مشاركة الإدارة العليا ضرورية.
أمثلة تطبيقية:
  1. يصعد مدير المشروع مشكلة تتعلق بالامتثال التنظيمي إلى قسم الشؤون القانونية لحلها.
  2. يتم تصعيد فشل مورد في تسليم مواد حرجة إلى القيادة التنفيذية للتفاوض على اتفاقيات توريد بديلة.
  3. يتم عرض نقص التمويل في مشروع كبير على مجلس الإدارة لطلب موارد مالية إضافية.

استراتيجيات التعامل مع التهديدات (المخاطر السلبية)

الاستراتيجية التعريف متى تُستخدم المميزات والعيوب
التجنب (Avoidance) إزالة التهديد تمامًا بتغيير خطة المشروع عندما تكون التكلفة مبررة أو الخطر كارثي يُزيل الخطر تمامًا قد يكون مكلفًا أو غير عملي
التخفيف (Mitigation) تقليل احتمالية أو تأثير التهديد عندما لا يمكن تجنب الخطر تمامًا يقلل الأضرار المحتملة يتطلب موارد إضافية
النقل (Transfer) تحويل المسؤولية لطرف ثالث عندما يتخصص طرف آخر في إدارة الخطر يقلل العبء المالي قد يكون مكلفًا ولا يزيل الخطر
القبول (Acceptance) الاعتراف بالخطر دون اتخاذ إجراء عندما يكون التأثير ضئيلاً أو التكلفة عالية لا يتطلب موارد إضافية يترك المشروع معرضًا للخطر
التصعيد (Escalation) إحالة الخطر للإدارة العليا عندما يتجاوز الخطر صلاحيات فريق المشروع يضمن معالجة الخطر بالمستوى المناسب قد يتسبب في تأخيرات

الخلاصة: هرم استراتيجيات التعامل مع التهديدات

  1. التجنب - الإستراتيجية الأقوى (إزالة الخطر تماماً)
  2. التخفيف - تقليل الأثر أو الاحتمالية
  3. النقل - تحويل المسؤولية لطرف ثالث
  4. القبول - التعايش مع الخطر عند ضآلة تأثيره
  5. التصعيد - عند تجاوز الخطر لصلاحيات الفريق

اختيار الاستراتيجية المناسب يعتمد على: شدة الخطر، تكلفة المواجهة، موارد المشروع، والقدرة على التحكم

استراتيجيات التعامل مع الفرص (المخاطر الإيجابية)

1. الاستغلال (Exploit)

التعريف: تستهدف استراتيجية الاستغلال اتخاذ إجراءات استباقية لضمان تحقيق الفرصة بالكامل.
متى تُستخدم:
  • عندما تكون الفرصة ذات احتمال مرتفع ومنافع كبيرة.
  • عندما يمكن ضمان حدوثها بإجراءات مباشرة.
أمثلة تطبيقية:
  1. تستثمر شركة في أتمتة متقدمة لتقليل تكاليف الإنتاج وزيادة الكفاءة.
  2. يُسرع فريق المشروع التطوير لإطلاق منتج قبل المنافسين، مستحوذًا على حصة سوقية مبكرة.
  3. تُسرع وكالة حكومية مشاريع البنية التحتية للاستفادة من حزمة تحفيز اقتصادي مؤقتة.

2. التعزيز (Enhance)

التعريف: تعزيز الفرصة يعني زيادة احتمالية أو تأثير حدث مفيد.
متى تُستخدم:
  • عندما توجد فرصة ولكن يمكن تعظيم تأثيرها.
  • عندما تُحدث تغييرات صغيرة فرقًا كبيرًا.
أمثلة تطبيقية:
  1. تحسن شركة تغليف المنتج لجذب المزيد من العملاء، مما يزيد من إمكانية المبيعات.
  2. يوسع فريق المشروع برنامجه التدريبي لتعزيز إنتاجية الموظفين وكفاءتهم.
  3. تضبط شركة بناء جدول عملها للاستفادة من انخفاض موسمي في تكاليف المواد.

3. المشاركة (Share)

التعريف: مشاركة الفرصة تعني التعاون مع أطراف خارجية لتعظيم المنافع المتبادلة.
متى تُستخدم:
  • عندما تزيد الشراكة من احتمالية النجاح.
  • عندما تكون موارد أو خبرة طرف آخر مفيدة.
أمثلة تطبيقية:
  1. تتعاون شركة ناشئة في مجال التقنية مع شركة كبرى لتطوير منتج جديد، مستفيدةً من موارد الشركة الكبيرة ووصولها إلى السوق.
  2. تتعاون شركة لوجستية مع منصة تجارة إلكترونية لتوسيع خدمات التوصيل وزيادة قاعدة العملاء.
  3. تتعاون جامعة مع شركة رائدة في الصناعة لتمويل وتسويق أبحاث مبتكرة.

4. القبول (Accept)

التعريف: قبول الفرصة يعني الاعتراف بإمكانية حدوثها دون اتخاذ إجراء استباقي للتأثير عليها.
متى تُستخدم:
  • عندما يمكن أن تتحقق الفرصة تلقائيًا.
  • عندما لا يكون التدخل ضروريًا أو مجديًا.
أمثلة تطبيقية:
  1. تستفيد شركة من زيادة غير متوقعة في الطلب دون استثمارات إضافية.
  2. يواصل فريق المشروع عملياته المعتادة مع الاعتراف بإمكانية تسريع عملية الموافقة على المشروع.
  3. يواصل مطور برمجيات إطلاق تطبيق مع علمه بأن اتجاهات الصناعة الجديدة قد تعزز معدلات الاعتماد بشكل طبيعي.

5. التصعيد (Escalation)

التعريف: تصعيد الفرص يعني إبلاغ الإدارة العليا عندما تتجاوز الفرصة نطاق المشروع أو صلاحياته.
متى تُستخدم:
  • عندما تكون هناك حاجة لدعم القيادة العليا.
  • عندما يكون للفرصة أهمية استراتيجية.
أمثلة تطبيقية:
  1. يوصي مدير المشروع بتوسيع برنامج تجريبي مبتكر ليشمل الشركة بأكملها.
  2. تعرض شركة تصنيع فرصة الحصول على دعم حكومي على صناع القرار في الشركة.
  3. تصعد شركة ناشئة فرصة اندماج محتملة إلى مجلس الإدارة لمزيد من المناقشات الاستراتيجية.

استراتيجيات التعامل مع الفرص (المخاطر الإيجابية)

الاستراتيجية التعريف متى تُستخدم المميزات والعيوب
الاستغلال (Exploit) ضمان تحقيق الفرصة بالكامل عندما تكون الفرصة ذات قيمة عالية يحقق أقصى استفادة من الفرصة يتطلب استثمارات مبدئية
التعزيز (Enhance) زيادة احتمالية أو تأثير الفرصة عند وجود فرصة يمكن تعظيم قيمتها يحسن عوائد المشروع قد يحتاج موارد إضافية
المشاركة (Share) التعاون مع أطراف أخرى لتحقيق الفرصة عندما تزيد الشراكة من فرص النجاح يقلل التكاليف والمخاطر يتطلب تقاسم المنافع
القبول (Acceptance) الاعتراف بالفرصة دون اتخاذ إجراء عندما تكون الفوائد محدودة أو غير مؤكدة لا يتطلب موارد إضافية يُضيع فرص تحسين المحتملة
التصعيد (Escalation) إحالة الفرصة للإدارة العليا عندما تتجاوز الفرصة نطاق المشروع يمكن استغلال الفرصة على نطاق أوسع قد يفقد فريق المشروع السيطرة

الخلاصة

تقدم استراتيجيات إدارة الفرص نهجًا منهجيًا لتحقيق أقصى استفادة من الأحداث الإيجابية المحتملة في المشاريع. تتراوح هذه الاستراتيجيات من الاستغلال الكامل للفرص (Exploit) إلى القبول السلبي (Accept)، مع خيارات متوسطة مثل التعزيز (Enhance) والمشاركة (Share). يضمن اختيار الاستراتيجية المناسبة تحقيق أقصى عائد من الفرص مع تحسين استخدام الموارد.

🎥 فيديو الشرح: أساسيات إدارة المخاطر

أساسيات إدارة المخاطر

يقدم هذا الفيديو شرحًا متكاملاً لاستراتيجيات إدارة المخاطر وفقًا لدليل PMBOK، ويتناول المواضيع التالية:

  • التفريق بين المخاطر الإيجابية والسلبية
  • خطوات عملية إدارة المخاطر
  • استراتيجيات التعامل مع التهديدات
  • أساليب استغلال الفرص
  • أمثلة عملية من مشاريع حقيقية

⏱️ مدة الفيديو: 7 دقيقة | 🌐 اللغة: العربية

📌 ينصح بمشاهدته للتعرف على التطبيق العملي لنظريات إدارة المخاطر

مشاهدة الفيديو على YouTube

الخاتمة

تتطلب الإدارة الفعالة للمخاطر في إدارة المشاريع نهجًا منظمًا للتعامل مع كل من التهديدات والفرص. من خلال تنفيذ استراتيجيات الاستجابة المناسبة، يمكن لمديري المشاريع تقليل المخاطر السلبية وتعظيم الإيجابية، مما يضمن نجاح المشروع والنمو التنظيمي على المدى الطويل.

أقرأ أيضا
